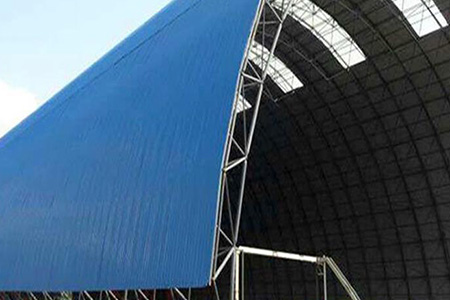

大型干煤棚網架工程施工方案
發布日期:2020-1-16 10:41:52 信息來源:本站原創

大型干煤棚網架工程施工方案
近年來,隨著計算機技術在結構計算和設計領域的迅猛展,干煤棚網架結構得到越來越多的應用。從 80 年代發展至今,干煤棚結構主要采用了平面鋼架、平面桁架、平面拱和網架結構,其中網架結構由于結構受力呈空間狀態、整體剛度大、單根桿件受力較少、用鋼量經濟等特點得以廣泛應用,滿堂腳手架高空散裝法、折疊展開式安裝法、分條分塊安法、整體提升法和累積滑移法等安裝方法也得到了廣泛應用。本干煤棚工程采用大型網架鋼結構,場地狹小,工期較短,選用安全、經濟、可靠的吊裝方案成為施工難點。
干煤棚網架安裝工藝流程:
基礎復測→ 網架構件分類→ 網架安裝→ 網架涂裝
干煤棚網架的安裝工藝
施工準備
1.鋼網架安裝用的桿件、螺栓、焊條及支座等半成品,應符合設計要求及國家標準的相關規定,并分類堆放整齊,以便安裝過程中分片提取。
2.檢查柱頂混凝土強度,復核鋼筋混凝土柱頂預埋件支座中心點、標高高差及相鄰支座間距,確保預埋鋼板的軸線、標高等符合相關規定。
3. 吊裝機械設備選用 2 臺 50 噸汽車吊,電焊機、鋼卷尺、卡尺、水準儀、經緯儀、扳手、臨時支撐、螺旋千頂、倒鏈等工具準備齊全。
4.測設放線,布置好各支點位置及標高。
5. 鋼網架拼裝
干煤棚網架結構包括如下五個施工階段
第一階段:從 3~4 軸 A 列的支座處網格單元開始拼裝,拼裝時先將兩相鄰柱間基本的四角錐單元(九個網格)拼裝成型,臨時支撐采用 100*100 木方支撐于下弦球底
第二階段:鋼網架起拱至一定高度時,四角錐單元組裝出現困難,即采用汽車吊先將網架的非支座邊螺栓球提升至所需高度,然后將該排螺栓球相鄰的四角錐單元組合拼裝結束,汽車吊吊點隨即緩慢下落,使剛組裝的下弦螺栓球支撐于木方上,然后采用鋼絲繩和手拉葫蘆對下弦球進行拉接,防止下弦球出現水平外移
第三階段:依次完成上述拼裝,再次組拼四角錐單元網格前,須將汽車吊向網架 B 列移動,移動至適當位置后用汽車吊提升網架,直至完成 3~4 軸鋼網架拼裝。在拼裝四角錐單元網格的過程中,采用鋼絲繩拉結下弦螺栓球以控制弦長(采取交錯替換的原則進行)。
第四階段:鋼網架 3~4 軸基本單元拼裝完成后,將其放置于支座處,待支座調整校平后,將其與支座焊接固定。
第五階段:3~4 軸基本單元拼裝、焊接就位后,由此柱間穩定系統同時向1 軸和 12 軸拼裝,用汽車吊采用高空散裝法,直至鋼網架安裝完成。
